黄土陷穴明穴在设计中如何考虑 (安全深度计算表格免费下载)

2月前浏览313

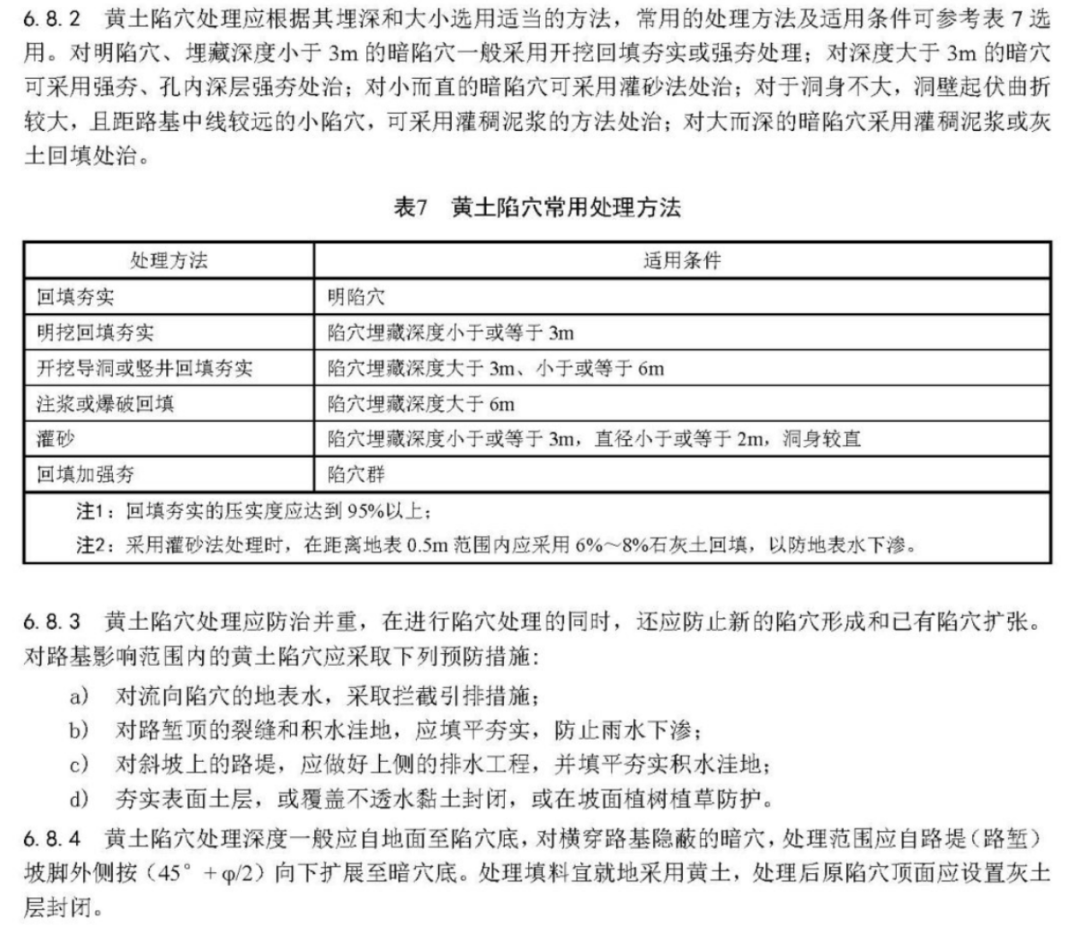

     规范和指南中往往介绍较少,仅是传统的明穴开挖、暗穴开挖导洞灌砂或注浆处治,但是我们清楚,咱勘察设计阶段往往仅仅能发现明穴,而且明穴的深度探明后其沿渗流通道到底发展了多远咱无法确定,暗穴更是如此,晚上研究了1小时,结合路基设计手册一个类似溶洞破裂拱的公式结合处治经验通用图进行了拓展,但是这里面有2个错误需要注意:

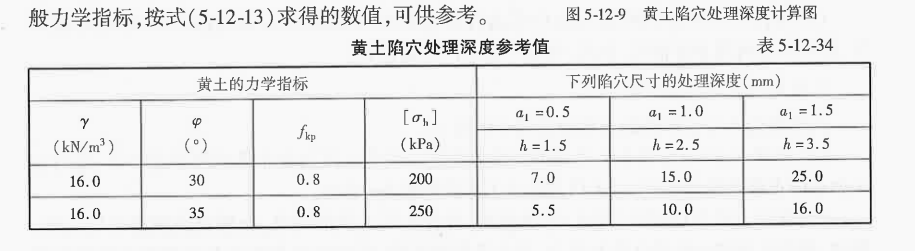

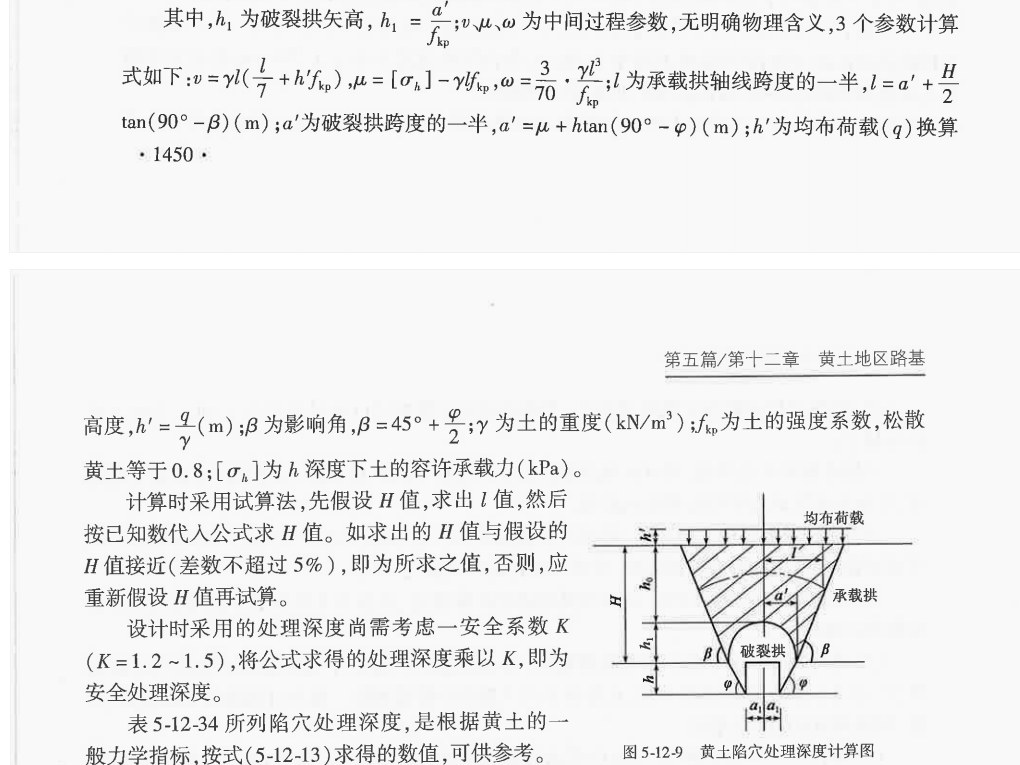

   第1个就是破裂拱跨度一半的计算其应该等于陷穴的一半a1+htan(90°-φ),而不应该是μ,这是很明显的一个错误,第二个错误是案例处理深度单位中是m而不是mm。

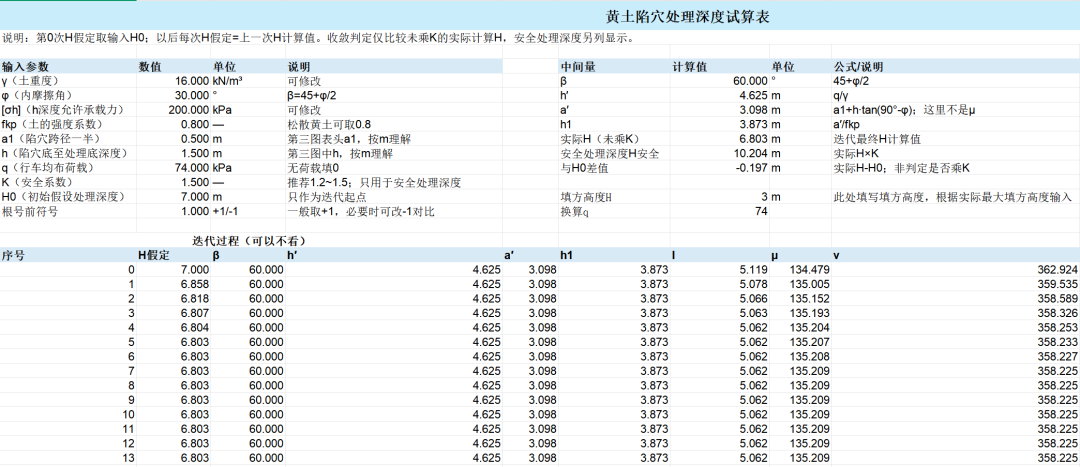

     但这个公式给了我们一些启发,那就是对于明穴中,深度特别深如15-20m的我们也无法确定其渗流发展长度,那么我们就可以通过理论计算来确定是否处治,当然需要乘以一定的安全系数,一般我建议还是稳一点乘以1.5,但是这个公式考虑荷载只有q,我们要与公路路基填高+行车荷载一同来进行转化为h',这点也同样需要注意,同时公式中有迭代情况,所以需要引入迭代机制,先预定处治深度H再不断试算迫近,基于此我编制了计算表,供设计中采用。
      比如表中得到安全深度为7.7m,那么如果陷穴埋深大于此值,则不进行追踪开挖处理,处治重点为封闭外露通道、切断地表水入渗补给、消除浅部松散塌陷区,并结合排水防渗措施控制其继续发展。对于此情况我们建议:回填洞穴夯实+50cm5%水泥土封闭,水泥土垫层高出原地面30cm,以防止雨水下渗,并且处治区域进行适当扩大。对于暗穴,我们原则上不需要进行额外处治。

     如果小于此值,对于明穴那么我们就需要对明穴部分回填夯实+水泥土封闭,同时辅以强夯,综合考虑合适的夯沉量,对于暗穴处理范围应自路堤(路堑)坡脚外侧按(45+q/2)向下扩展至暗穴底,这是必须处理范围,采用注浆或灌砂进行处治。
    规范处治原则如下:
     计算表格下载地址如下:

通过网盘分享的文件:黄土陷穴处理深度试算表.xlsx

链接: https://pan.baidu.com/s/1c96lHmjULLZ3BYGt7rXZWg?pwd=1232 提取码: 1232

--来自百度网盘超级会员v6的分享

来源:博强路基路面设计

附件

免费链接.txt
通用理论控制
著作权归作者所有,欢迎分享,未经许可,不得转载
首次发布时间:2026-06-23
最近编辑:2月前
博强路基路面
硕士 | 公路路基路面... 抬头看路,低头做事
获赞 96粉丝 363文章 150课程 5
点赞
收藏
作者推荐
未登录
还没有评论
课程
培训
服务
行家
VIP会员 学习计划 福利任务
下载APP
联系我们
帮助与反馈
