计算需求
1、实体计算主要考察连续刚构墩梁固结段的受力情况。
2、连续刚构主要施工步骤见附图。如模型中考虑预应力作用,需考虑施工阶段。(采用ansys计算,考虑施工和预应力,应在后续补充fea计算)
3、根据芜湖当时FEA计算结果,现浇段受力主要受收缩徐变、降温工况、活载控制(降温按20 收缩按降温15,考虑自重)。是否可建立一个类似的简单超静定结构模型,验证下预应力对其是否有影响。若没有,可直接建立不含预应力筋的成桥模型,施加荷载验证;若有,则需考虑施工阶段,建立含预应力筋模型;
4、预应力布置可参考芜湖布置。

当时还用abaqus做一个校验

计算工况显示在计算前面,一共看两个方向应力
SZ 为顺桥向应力 SY为竖直方向应力
活载

SZ 2.35

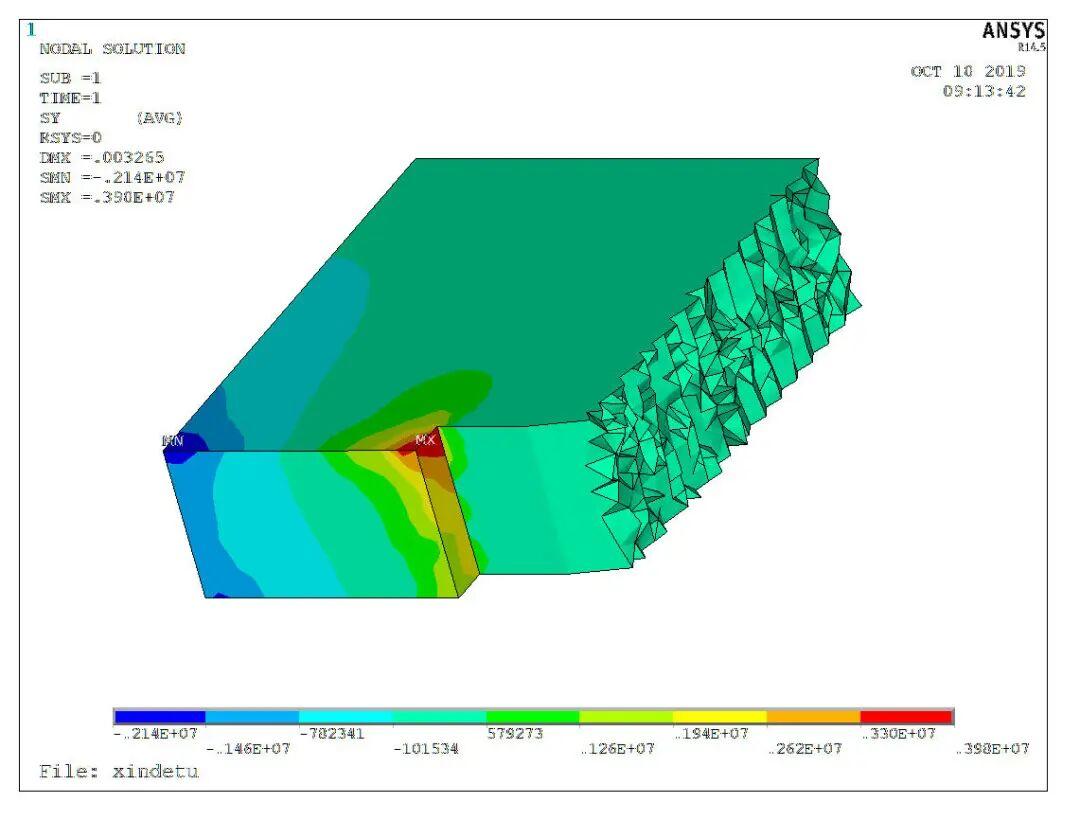

SY 3.98

温度

SZ 8

SY

温度和活载组合

SZ

SY

温度活载和自重都考虑
