西北地区低填浅挖段落划分及设计心得

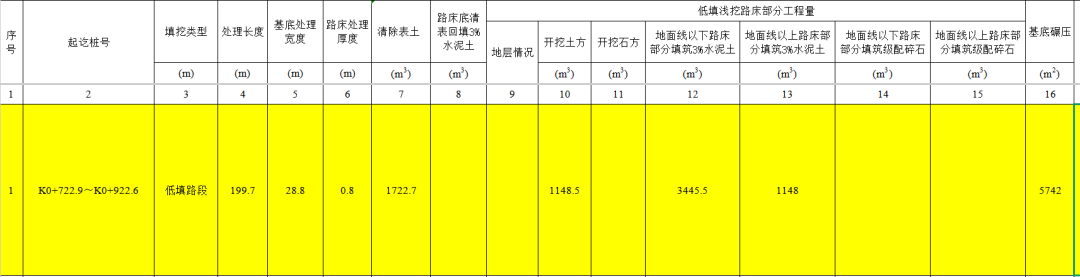

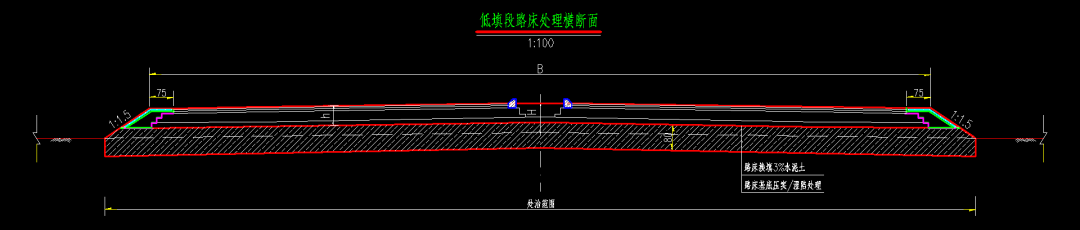

低填浅挖段落划分说实在的区域各异,但是原理应该是标准化的,但是可能很多人觉得无伤大雅,所以虽然表格图纸有诸多不合适也睁一眼闭一眼,认为“别人就是这么做的”,今天就西北黄土地区,来和大家展开分享一下,可以和之前我分享的低填浅挖心得做对比,思路相同,但由于地区特点不同(习惯做法),所以有所不同。 先放上之前项目做法,就是一个,设计图中不谈低填需要清表,主要思路就一句开挖至路床底70cm,保留10cm不开挖,为什么呢?考虑基底处理后压实度保证设计要求(这里通用94%),那么这10cm就是预沉量,把这10cm压到路床底保证设计要求,建设经验多年都取得较好的施工成果,所以这个大的理念不应改变,但不是每一段都是这样。首先低填段应该是填高小于等于路面厚度+路床厚度的,以72cm+80cm举例,然后我们来逐段分析为什么只这么考虑不妥。 第一。当填高h处于1.22-1.52m之间时,即路面厚度+路床厚度-清表厚度30cm得到1.22m,由于低填也是填方,耕植土不能作为调配土方,而且这些清表土需要复绿时候用,所以低填也要考虑清表这个大家都能接受,当在此区间时,比如临界点1.22m,清表30cm后直接到路床底,大于此临界点清表线均在路床底以下,所以不仅要记清表,还要记清表线和路床底范围的回填工程量。另外就是补偿土方的事情,回填该部分工程量时考虑10cm补偿土方,确保基底压实度保证设计要求(所以这一段落预沉量是要额外加10cm的)。 第二。当填高h处于1.12-1.22m之间时,该段落比如1.2m,清表后为1.5m,相较路床底1.52m仅有0.02m,也就是2cm,那么为什么单独这么一个小段落概念很清晰了,清表后无法满足预留10cm预沉量的段落,所以这里还需要补0.1-0.02=0.08m的预沉填土量以保证基底压实度。(额外需要加h-1.12)。 第三。当填高h处于0.42-1.12m之间时,该段落清表后直接下挖至路床顶以下70cm,保留10cm不开挖作为预沉量即可。(该段正常操作) 第四。当填高h处于0-0.42m之间时,可以看到如果0.42m临界点,是路面结构厚度减去清表厚度,当h小于0.42m时,清表厚度完全在路槽范围中,而路基横断面土方已考虑此部分土方,因此有重复土方,如果需要在这里记就要在土方表中扣除重复土方。 第五。浅挖就不谈了,直接下挖至路床顶以下70cm,保留10cm不开挖作为预沉量即可。 因此基于此原则划分段落,设计工程量表应有以下几部分: 地面以上和地面以下路床部分主要考虑,在地面以上的路床部分路基土方表也考虑了,所以这是重复量,要单独统计方便后续扣除土方量。 著作权归作者所有,欢迎分享,未经许可,不得转载
