在每个显示的桩号数据点处,从坡顶位置向上绘制一条垂直线段(40px长)
线段右侧竖向显示桩号(如K116+340),颜色为灰色
线段左侧竖向显示实际挖方高度(坡顶高程 - 坡脚高程,保留2位小数),颜色为橙色
两侧文字均为竖向排列(旋转90度),与图片示例一致
DXF导出(exportDXF)的修改:
在导出标注(expLabels)开启时,每个显示的桩号点在坡顶上方绘制一条垂直线段
线段右侧添加竖向桩号文字(旋转90度,青色)
线段左侧添加竖向挖方高度文字(旋转90度,黄色)
其余所有内容(坡脚线、坡顶线、坡级线、数据表格等)保持不变
所有英文改为中文字体为fsdb。

ZDM 纵断面文件中,每个变坡点的数据格式为 桩号高程竖曲线半径。原代码只读取了前两个字段(桩号和高程),完全忽略了第三个字段——竖曲线半径。在查询任意桩号的设计高程时,原代码使用的是相邻变坡点之间的线性插值,这相当于把纵断面当作折线处理。当存在竖曲线时,设计线在竖曲线范围内是一条抛物线,线性插值的结果会偏离真实的设计高程,导致填高计算错误。
对于低填浅挖桥隧组重分段与防护桥隧组重分段进行优化,当上传桥隧组数据文件后,由于目标数据文件没有桥隧组的相应桩号,部分段落无法针对桥隧组桩号重分段,当目标数据文件出现某些桩号未有对应桥隧组桩号数据时,程序应该自动与桥隧组桩号相邻最近桩号数据一致,如防护桥隧组重分段时,10桩号高度为5,桥起点桩号为15.6,终点桩号为45.9,50桩号高度为3.6,但目标数据文件没有桩号15.6和45.9的数据,那么15.6桩号高度自动认定为5,45.9桩号高度自动认定为3.6。低填浅挖桥隧组重分段时与防护桥隧组重分段原则一样。注:路线数据推荐桥隧构造物起终点均要有相应高程,保证数据的准确,初步设计可采用此方法。

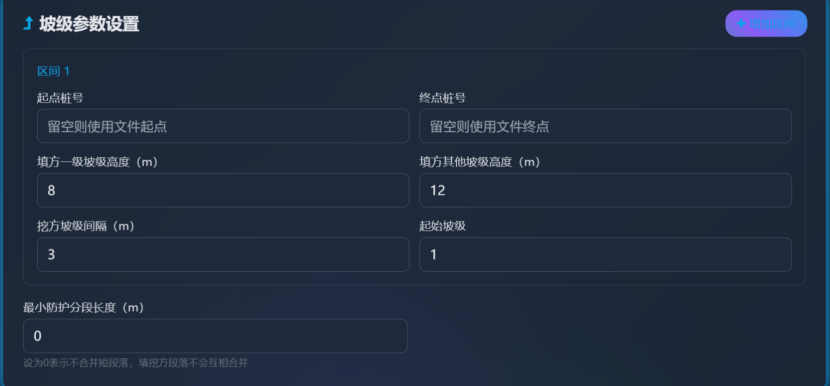

对于路基防护段落划分自动化,我想要在坡级参数设置中增加一个区间功能,默认增加区间的起终点输入区,如果没有输入区间(即起终点桩号),则默认的是该目标文件的起终点,如果有多个区间坡级间距/高度分段不同,则可以增加多个区间,每个区间填写既有的坡级参数设置,可以增加和删除区间。
