在国内建一条电芯产线要花多少钱?

2小时前浏览1
如果只看新闻里的项目总投资,电芯工厂似乎动辄几十亿甚至上百亿元。但“建一条产线”到底指设备、厂房,还是连土地、动力站、研发中心和流动资金都算进去,答案会差很多。下面以一条年产5GWh、约160Ah磷酸铁锂方形卷绕电芯产线为例,按照附件中的设备数据库,把钱具体花到每一道工序上。模型口径为设备采购基准价,币种为人民币,通常不含增值税;厂房土建、中央公用工程、实验室、物流系统和营运资金未完整计入,因此更适合作为设备端的 should-cost 基准,而不是项目总投资报价

第一步:搅拌

正极和负极材料要分别完成粉体投料、液体计量、真空混合、温控和过滤。模型配置8套3000L自动制浆系统,单套基准价约320万元,总投资约2560万元。搅拌设备本身不算最贵,但决定浆料均匀性,是良率的起点。
搅拌:自动投料与真空制浆系统示意图

第二步:涂布

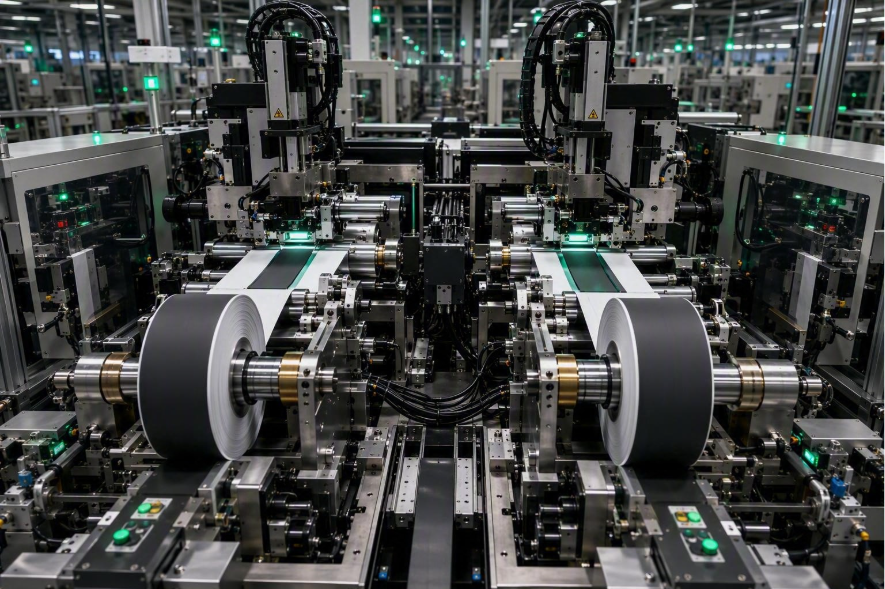

浆料需要均匀涂到铝箔和铜箔上,厚度和面密度稍有波动,就会影响容量一致性。模型配置4条1200mm双面高速涂布线,单线约3200万元,总计1.28亿元。涂布是前段投资最集中的工序之一,也是决定产能和品质的重要瓶颈。
涂布:双面高速涂布线示意图

第三步:电极烘干

连续极片经过60至90米多段烘箱,完成溶剂或水分去除。模型把烘箱从涂布设备中单独拆出,4条线合计约4800万元。热源方案会明显影响工厂能耗,实际项目还要考虑废气处理、热回收与NMP回收系统。
烘干:多段连续烘箱示意图

第四步:辊压

电极通过高压力镜面辊,将孔隙率、厚度和压实密度控制到设计范围。模型配置6套高精度辊压机,总投资约2700万元。设备金额不算突出,但辊面精度、闭环测厚和张力控制会直接影响电芯能量密度与循环性能。
辊压:高精度电极辊压设备示意图

第五步:分切

宽幅极卷被切成多条窄幅极片,同时要控制毛刺、粉尘和边缘质量。模型配置8套高速分切机,总投资约2240万元。分切看起来简单,却与微短路风险密切相关,因此除尘、刀具寿命和在线检测不能省。
分切:高速极片分切与收卷示意图

第六步:真空烘烤

极片、卷芯或装配后的电芯需要进一步降低水分。模型按180个烘烤腔体估算,总投资约3960万元。这里的数量对工艺路线最敏感,烘烤对象、装载量、温度、真空度和保温时间变化,都会改变设备数量和厂房面积。
真空烘烤:多腔烘箱与AGV物流示意图

第七步:极片模切或极耳成形

模型配置10条连续激光或旋转模切线,总投资约4000万元。设备需要兼顾速度、尺寸精度、毛刺和粉尘控制。对于卷绕方形电芯,这一工序通常承担极耳轮廓加工,并与后续卷绕节拍协同。
模切:连续极片激光成形示意图

第八步:卷绕

正极片、负极片和隔膜按张力要求卷成扁平卷芯,是中段的核心节拍设备。模型配置80台双工位高速卷绕机,单台约280万元,总投资约2.24亿元。数据库的8颗每分钟属于设备标称能力,最终数量必须结合极片长度、换卷、纠偏和实际OEE重新核算。
卷绕:方形电芯高速卷绕设备示意图

第九步:装配与焊接

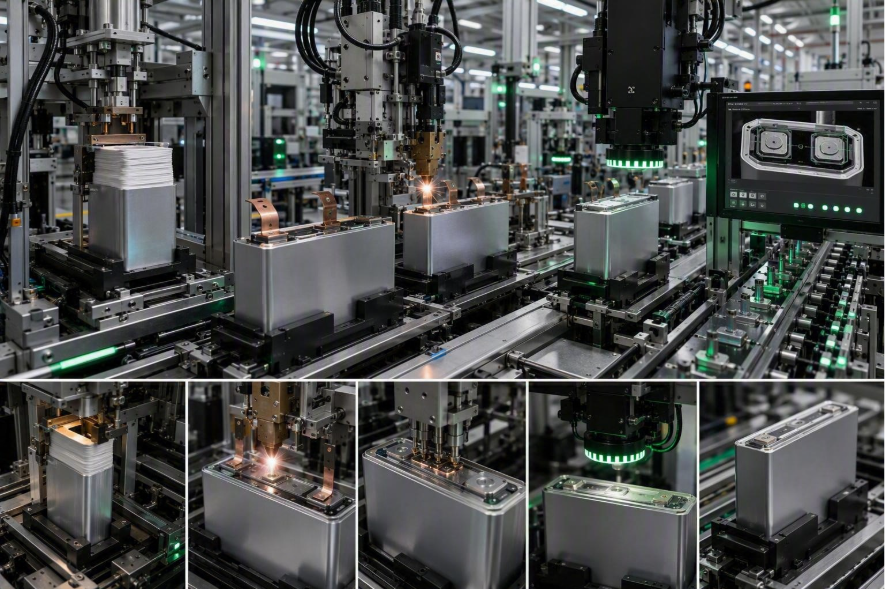

卷芯需要入壳、连接极耳和汇流部件,再完成顶盖与壳体焊接,同时进行视觉与泄漏检测。模型配置24条装配线,总投资约1.44亿元。激光焊接设备、夹具和机器视觉通常占据较高价值,产品换型也会带来额外改造费用。
装配:入壳、焊接与视觉检测示意图

第十步:注液

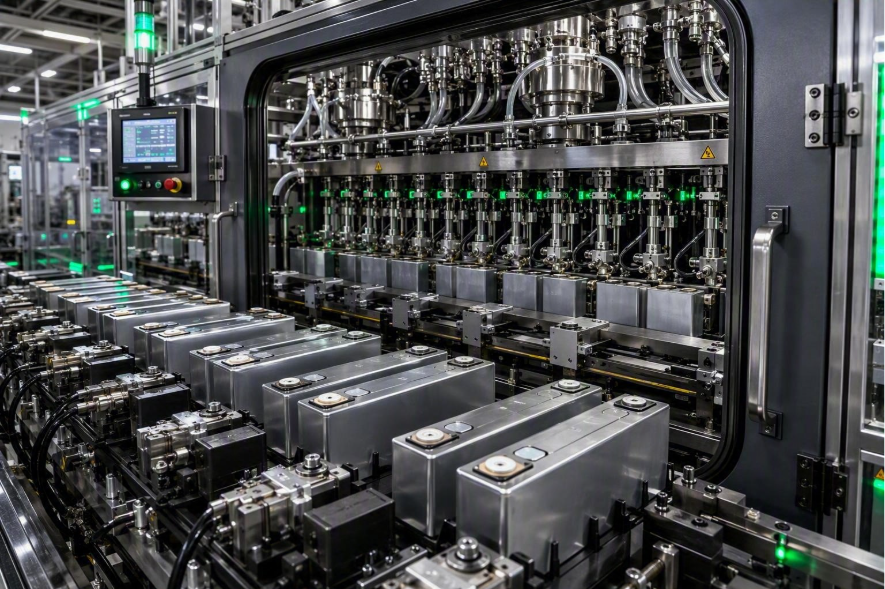

电解液通过多级真空和定量系统注入电芯,并完成浸润和临时密封。模型配置15条注液线,总投资约6750万元。注液量、浸润时间、环境露点和工装密度决定真实产能,设备之外还需要干燥房和安全防护系统。
注液:真空定量注液设备示意图

第十一步:化成

这是整个模型中最昂贵的单项。新电芯需要按照设定电流和电压完成首次充放电,形成稳定界面。模型按260万个通道估算,设备投资约4.68亿元,占设备总投资约31%。化成时间、倍率和能量回馈效率会同时影响通道数量、电力负荷和制造成本。
化成:回馈式充放电通道示意图

第十二步:老化

电芯在常温或高温条件下静置,配合OCV变化监测,筛出潜在异常。模型中自动高温老化仓库约8000万元,占地约8000平方米。老化库的核心变量不是设备速度,而是停留时间和在制品数量,因此自动仓储、消防分区和温控系统非常关键。
老化:自动高温仓储与物流示意图
第十三步:终检和分选
电芯还要经过容量分级、开路电压、内阻、泄漏、外观和追溯检查。模型按130万个测试通道估算,总投资约1.95亿元。测试配方由客户标准决定,如果容量分级与化成合并,设备和通道配置可能明显变化。
终检:电性能检测与自动分选示意图
把以上13个工序加总,设备采购基准约15.09亿元,折合每GWh约3.02亿元;设备占地合计约5.65万平方米,平均电力需求约44.5MW,每班直接和支持人员的模型配置约913人。需要强调的是,这只是设备侧基准。若加上厂房、干燥房、动力站、消防环保、仓储、土地、安装调试、设计管理、研发检测和启动资金,完整项目投资会更高。反过来,如果采用更新一代设备、优化化成通道、延长折旧周期并提高利用率,单GWh投资也可能下降。
所以,在国内建一条5GWh方形卷绕LFP电芯产线,不能只用一个“几十亿元”的口号回答。更准确的说法是:核心生产设备约15亿元,化成、卷绕、终检、装配和涂布是五个主要资金池,其中化成一项就接近三分之一。真正做项目决策时,应把产品设计、工艺配方、良率目标和产能节拍先冻结,再通过URS和供应商RFQ逐项校准。否则,同样写着5GWh,最终投资完全可能相差数亿元。

来源:小明来电
电力消防焊接材料物流控制工厂机器视觉装配
著作权归作者所有,欢迎分享,未经许可,不得转载
首次发布时间:2026-09-05
最近编辑:2小时前
小明来电
硕士 新能源干货,尽在小明来电~
获赞 11粉丝 10文章 259课程 0
点赞
收藏
作者推荐

锂电志 - 第八章:储能与可再生能源革命

引言:当太阳落山之后2016年,南澳大利亚州经历了一场前所未有的能源危机。极端热浪席卷全州,空调负荷飙升至电网极限,大规模停电让170万居民在酷暑中陷入黑暗。政客们互相指责,工程师们束手无策,舆论一片哗然。两年后,一个戏剧性的解决方案出现在同一片土地上。特斯拉的伊隆·马斯克在推特上承诺:100天内建成全球最大的锂离子电池储能系统,否则免费。结果,霍恩斯代尔储能电站(Hornsdale Power Reserve)在63天内完工并网——129个集装箱大小的电池单元排列在南澳的旷野中,总容量150兆瓦/193.5兆瓦时。这座电站投入使用后,在极端用电时段为电网提供了关键支撑,把当地的电力市场波动和辅助服务成本降低了90%。南澳的故事揭示了一个深刻的转变:锂离子电池不再只是手机的“心脏”、汽车的“油箱”,它正在成为电网的“稳定器”和可再生能源的“蓄水池”。当风电和光伏在天气适宜时发出远超需求的电力时,电池将多余的能量存储起来;当夜晚无风无光、用电高峰来临时,电池再将存储的电力释放回电网。正是这种“削峰填谷”的能力,让不稳定的可再生能源变成了可调度的稳定电源。这一切之所以成为可能,是因为锂离子电池在过去十五年里完成了与电动汽车领域同样惊人的成本革命。2010年,电池储能系统的成本超过1000美元/kWh,几乎没有人能算清储能电站的经济账。到2025年,全球交钥匙储能系统的容量加权均价已跌至117美元/kWh。当“把白天的阳光存到晚上用”的总成本低于新建天然气发电厂时,储能不再是一个环保理想,而是一笔划算的生意。本章将讲述锂离子电池如何从消费电子走向电网——从全球储能的爆发式增长,到中国、美国、澳大利亚等关键市场的竞相布局,从技术演进到经济账本,从挑战争议到未来图景。 一、全球储能:从边缘到主流1.1 一个数字读懂储能革命2025年,全球储能市场交出了一份令人震惊的成绩单。根据国际能源署(IEA)和彭博新能源财经(BloombergNEF)的数据,2025年全球新增电池储能装机容量达到108至112吉瓦(GW),较2024年增长约40%-48%。这一数字是2021年新增装机的十倍。全球储能电池出货量达到651.5吉瓦时(GWh),同比增长76.2%。如果把这些数字放在更长的时间尺度上看,震撼感更为强烈。2010年,全球几乎没有真正意义上的电网级锂电储能。2015年,储能电池的能量释放效率仅约40%。十年后的2025年,这一效率已提升至90%以上。储能电池投运项目的平均储能时长提高到3小时,提供4小时及以上储能时长的项目占比不断增长。一个行业从几乎为零到千亿级市场,只用了十五年。这种速度在能源领域史无前例。 1.2 中国:储能装机突破一亿千瓦在这场储能革命中,中国是当之无愧的领跑者。2025年,中国新增储能电池装机容量超过63吉瓦,比2024年增加约三分之一。其中公用储能电池项目约55吉瓦,用户自建储能电池项目约8吉瓦。截至2025年底,中国新型储能累计装机突破1亿千瓦(100吉瓦),占全球总装机比例超过40%,稳居世界首位。中国一国就安装了全球一半以上的电网电池容量。具体到电化学储能领域,截至2025年底,中国累计投运电站1998座,总装机109.29GW/276.22GWh,较“十三五”末增长超40倍。锂离子电池占据绝对主导地位,累计投运的锂离子电池项目总能量270.00GWh,占比97.75%——而在锂离子项目中,99.96%为磷酸铁锂电池。磷酸铁锂凭借安全性高、循环寿命长、成本低廉的优势,在储能领域形成了近乎垄断的地位。中国储能的爆发,背后是多重力量的叠加。政策层面,“十四五”新型储能实施方案明确了发展目标;市场层面,光伏和风电的大规模并网产生了巨大的调峰需求;产业层面,中国拥有全球最完整的锂电池产业链,从锂矿到材料到电芯到系统集成,全部自主可控。中国储能产业技术联盟指出,随着锂电系统首次超越抽水蓄能,成为各省大规模可再生能源平衡的核心,中国已实现历史性转变。 1.3 美国:从加州停电到储能扩张美国储能市场的发展,有一个标志性的“触发事件”——2020年8月的加州大停电。那年夏天,极端高温席卷加州,空调负荷将用电需求推至近47吉瓦,电网不堪重负。加州独立系统运营商下令轮流停电,这是近20年来的首次,超过80万户家庭断电数小时。这场危机彻底改变了政策制定者和公众对储能的认知。接下来的五年里,加州经历了一场能源史上最快的基础设施扩张。电池储能容量增长了3000%以上——从2020年的约500兆瓦,激增到2025年中期的15.7吉瓦。如今,锂离子电池群白天吸收多余的太阳能电力,晚上电价高峰时释放。加州独立系统运营商负责人表示,扩建后的储能网络“从根本上改变了用电高峰时段的可靠性”。放眼全美,2025年美国新增储能电池装机容量19吉瓦,同比增长约60%。其中公用储能电池项目规模超16吉瓦。仅在2025年第三季度,美国就部署了5.3GW/14.5GWh储能系统。得克萨斯州和加利福尼亚州占据了公用事业规模储能部署的82%。美国储能市场的增长得益于持续的投资税收抵免政策、具有竞争力的电池制造成本和各州政策的支持。美国清洁能源协会预测,未来五年美国将部署92.9GW/317.9GWh储能系统。 1.4 澳大利亚与全球扩散澳大利亚是另一个储能增长的故事。2025年,这个阳光充沛的国家新增储能装机接近8吉瓦,几乎是2024年的9倍。公用储能电池项目从2024年的不足1吉瓦增至约4.2吉瓦,用户自建储能电池项目从约0.2吉瓦增至约3.4吉瓦。目前,储能电池已占澳大利亚可调度装机容量的18%。英国在2024年关闭了最后一座燃煤电厂后,储能电池新增装机在2025年几乎翻倍,达到2.6吉瓦。撒哈拉以南非洲地区的储能装机在一年内增长了约五倍,达到4.3吉瓦。中东地区的储能新增装机几乎完全由沙特阿拉 伯推动,2025年新增超过3吉瓦,是2024年的3倍多。储能正在从一个“中国和美国的故事”,变成一场全球性的能源变革。1.5 储能与太阳能:追赶的曲线一个耐人寻味的趋势是:电池储能正在迅速追赶太阳能发电的增长速度。十年前,全球每安装1兆瓦的储能,就安装56兆瓦的太阳能。到2025年,这一比例已降至6:1。彭博新能源财经预计,到2026年将进一步降至4:1。这意味着,人类正在从“只管发电、不管存储”的模式,转向“发电与存储同步建设”的新范式。光伏电站的每一度电,都有一块电池在考虑如何将它留到晚上使用。二、从电芯到电站:储能系统的技术演进2.1 为什么是磷酸铁锂?在电动汽车领域,三元材料和磷酸铁锂各占半壁江山。但在储能领域,磷酸铁锂几乎是唯一的选择。截至2025年底,中国已投运的锂离子储能项目中,99.96%为磷酸铁锂电池。这一比例远超动力电池领域。原因在于储能和汽车对电池的要求截然不同:汽车追求体积小、重量轻(高能量密度),储能电站对体积和重量的敏感度低得多;汽车追求加速快(高功率),储能更看重循环寿命和全生命周期成本;汽车发生事故的风险场景复杂,储能电站可以集中部署消防系统,但磷酸铁锂本征安全性的优势仍然无法被替代。磷酸铁锂电池的循环寿命可达5000次以上,是三元材料的2-3倍。对于一个每天充放电一次的储能电站来说,这意味着10年以上的使用寿命。再加上不含钴、镍等贵金属,材料成本更低,磷酸铁锂在储能领域的优势几乎无可撼动。 2.2 集装箱式储能:模块化的力量今天的电网级储能电站,看起来就像一排排蓝色的集装箱。这不是巧合——集装箱化是储能系统成本下降的关键创新之一。将电池模组、电池管理系统(BMS)、热管理系统、消防系统、电力转换系统(PCS)全部集成在一个标准集装箱内,可以实现工厂预制、现场快速部署。一个典型的20尺集装箱可以容纳3-5MWh的储能容量,运输、吊装、并网都极其便捷。2025年,容量为4MWh或以上的集装箱式直流系统的成本,比2-4MWh配置的低39%。更大的电芯(300Ah以上)和更高的系统集成度,是持续降本的核心驱动力。公用储能电池项目的平均建设周期约275天,接近光伏项目的220天,远低于天然气发电项目2年以上和核电项目6年以上的建设周期。模块化的另一个优势是灵活扩容。电网运营商可以根据需要逐步增加集装箱数量,而不必一次性完成全部投资。这种“按需部署”的能力,大幅降低了储能项目的资金门槛和决策风险。2.3 时长竞赛:从1小时到4小时早期的储能电站主要提供“频率调节”服务——在电网频率波动时快速响应,充放电时长通常只有15分钟到1小时。但随着可再生能源占比的提高,电网需要的不仅是瞬时调节,更是数小时的能量时移——把中午多余的太阳能存到晚上用。2025年,储能电池投运项目的平均储能时长已提高至3小时,提供4小时及以上储能时长的项目占比不断增长。彭博新能源财经的数据显示,4小时系统的全球均价为110美元/kWh,仅比2小时系统(124美元/kWh)略低——这意味着更长的储能时长并不会等比增加成本,因为电池容量增加的同时,电力转换系统的成本被摊薄了。一些地区已经出现了8小时甚至更长的储能项目。威斯康星州批准了一个20MW/200MWh的长时储能项目,储能时长达10小时。随着电池成本的持续下降,“日间储能”(将白天太阳能存到夜间使用)正在从理想变为现实。三、经济账:储能如何变得比天然气更便宜3.1 成本断崖:117美元/kWh2025年,全球交钥匙储能系统的容量加权均价跌至117美元/kWh,较2024年的169美元/kWh下跌31%,创下彭博新能源财经年度成本调研的历史最低纪录。价格区间从52美元/kWh到272美元/kWh不等,其中中国四小时系统的平均成本创下历史新低,仅为62美元/kWh。中国依然是全球成本最低的市场,2025年平均为73美元/kWh;欧洲为177美元/kWh,美国为219美元/kWh。中美之间的成本差距主要源于产业链的完整度差异——中国拥有从锂矿到电芯到系统集成的完整本土供应链,而美国和欧洲仍需大量进口电池和材料。2010年至2025年间,储能电池成本下降了90%以上。这一降幅甚至超过了光伏组件在同一时期的降幅。3.2 平准化储能成本:打败天然气成本下降的直接后果是:储能在经济上开始打败化石燃料。截至2025年10月,全球除中国和美国以外市场的全包项目资本支出仅为125美元/kWh,对应的平准化储能成本(LCOS)低至65美元/MWh。这意味着,将白天的廉价太阳能储存起来供夜间使用,总成本仅约76美元/MWh——“比新建天然气发电厂更具经济优势”。这一计算颠覆了能源经济学的基本逻辑。过去,电网的“基荷”由煤电或核电承担,“调峰”由天然气承担,可再生能源只能“靠天吃饭”。现在,可再生能源+储能的组合可以同时承担基荷和调峰功能,而且在成本上不输给任何化石燃料。彭博新能源财经预计,到2035年,中国四小时交钥匙储能系统的成本将下降至41美元/kWh,欧洲降至101美元/kWh,美国使用中国产电池的系统成本将降至108美元/kWh。3.3 储能的多元收入模式今天的电网级电池已经不再是“只投入、不产出”的固定资产。它们通过多种方式创造收入:能量时移:在批发电价低时(如中午太阳能过剩时段)充电,在电价高时(如晚间高峰)放电,赚取价差。频率调节:电网频率需要精确维持在50Hz(或60Hz)左右。电池可以在毫秒级别响应,比传统火电机组的秒级响应快得多,因此成为频率调节的首选。备用容量:为电网提供应急备用容量,当发电机组意外停机时快速顶上。输电阻塞管理:在输电线路拥堵时,通过在负荷侧放电缓解线路压力。运营商在批发电价跌至零甚至为负时购买多余风电或太阳能,再在高峰供需时段出售,维持电网稳定。一座储能电站可以在一天之内切换多种服务模式,最大化其经济价值——这种灵活性是任何传统发电设施都无法比拟的。四、挑战与未来4.1 并网瓶颈与审批延迟储能电站的建设周期虽短,但并网等待时间却可能长达数年。在许多国家和地区,储能项目从开工建设到正式并网,需要经过漫长的电网接入审批和合规审查。监管政策、并网条件和许可审批时限,已成为制约储能部署速度的主要瓶颈。国际能源署指出,储能电池的部署增速将取决于这些非技术因素的改善速度。好消息是,越来越多的国家和地区正在简化储能项目的审批流程,将其纳入可再生能源发展的优先事项。4.2 资源约束与回收储能的大规模部署加剧了对锂、磷、铁等资源的需求。虽然磷酸铁锂不含钴、镍等争议性金属,但锂的开采和提纯仍然是环境和地缘政治的敏感议题。电池回收在储能领域比在汽车领域更具可行性。储能电站的电池通常在固定的地点运行10年以上,退役后便于集中回收。废旧电池中的锂、铁、磷酸盐都可以回收再利用。随着退役储能电池数量的增加,一个“城市矿山”正在形成——它将部分替代对原生矿产的需求,形成一个闭环的材料循环。4.3 钠离子电池:潜在的挑战者锂离子电池在储能领域的统治地位并非高枕无忧。钠离子电池正在成为最有力的挑战者。钠的资源丰度远高于锂——地壳中钠的含量是锂的数百倍,成本仅为锂的几十分之一。钠离子电池的工作原理与锂离子电池几乎相同,但可以使用廉价的铁、锰等元素作为正极材料,负极则可以使用硬碳。目前钠离子电池的能量密度仍低于磷酸铁锂(约120-150Wh/kg vs 200Wh/kg以上),循环寿命也有差距。但对于储能应用而言,能量密度不是首要考量,成本和安全性才是。如果钠离子电池能够在大规模生产中证明其经济性,它很可能在储能领域与磷酸铁锂形成竞争甚至替代关系。 4.4 长时储能:下一个前沿目前的锂离子电池最适合4-8小时的储能时长。但对于季节性储能(如将春天的风能存到冬天使用)或多日阴雨天气的连续供电,还需要更长时长的储能技术。液流电池、压缩空气储能、重力储能等长时储能技术正在发展之中,但它们在成本和效率上尚无法与锂离子电池竞争。锂离子电池也在向更长时间延伸——通过降低充放电倍率、优化热管理,一些项目已经实现了10小时以上的储能时长。长时储能的突破,将是可再生能源彻底取代化石燃料的最后一道关卡。本章小结:从2010年几乎为零到2025年新增装机超100吉瓦,锂离子电池储能只用了十五年时间就完成了从边缘到主流的跨越。中国以超过全球40%的装机份额领跑,美国在加州大停电的刺 激下快速追赶,澳大利亚、英国、中东等市场纷纷加入这场储能竞赛。磷酸铁锂凭借安全性、长寿命和低成本,在储能领域形成了近乎垄断的地位。集装箱化、大电芯、长时化是技术演进的主线,而成本从1000美元/kWh降至117美元/kWh则是这一切成为可能的底层动力。当“可再生能源+储能”的总成本低于新建天然气发电厂时,能源转型就不再是一个道德命题,而是一个经济命题。下一章,我们将从电网回到人的身边——看看锂离子电池如何渗透进智能手机、无人机、可穿戴设备,如何让“无处不在的移动时代”成为现实。来源:小明来电

未登录
还没有评论
课程
培训
服务
行家
VIP会员 学习计划 福利任务
下载APP
联系我们
帮助与反馈
