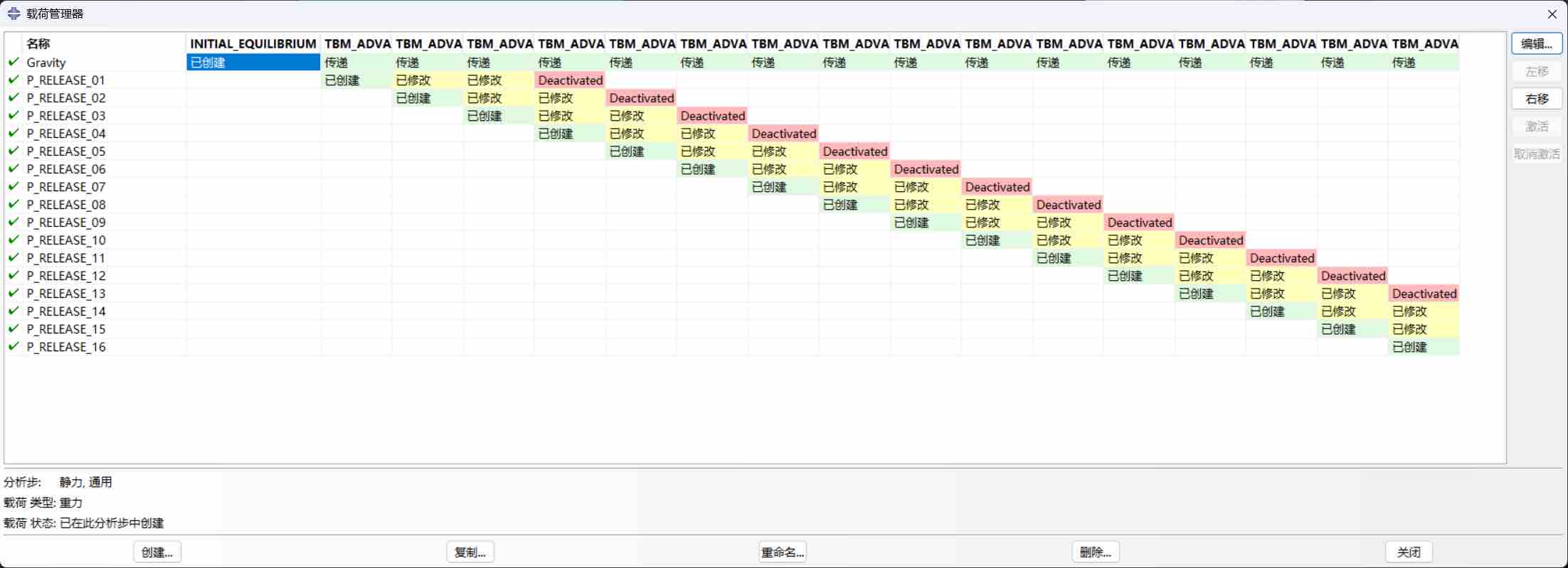

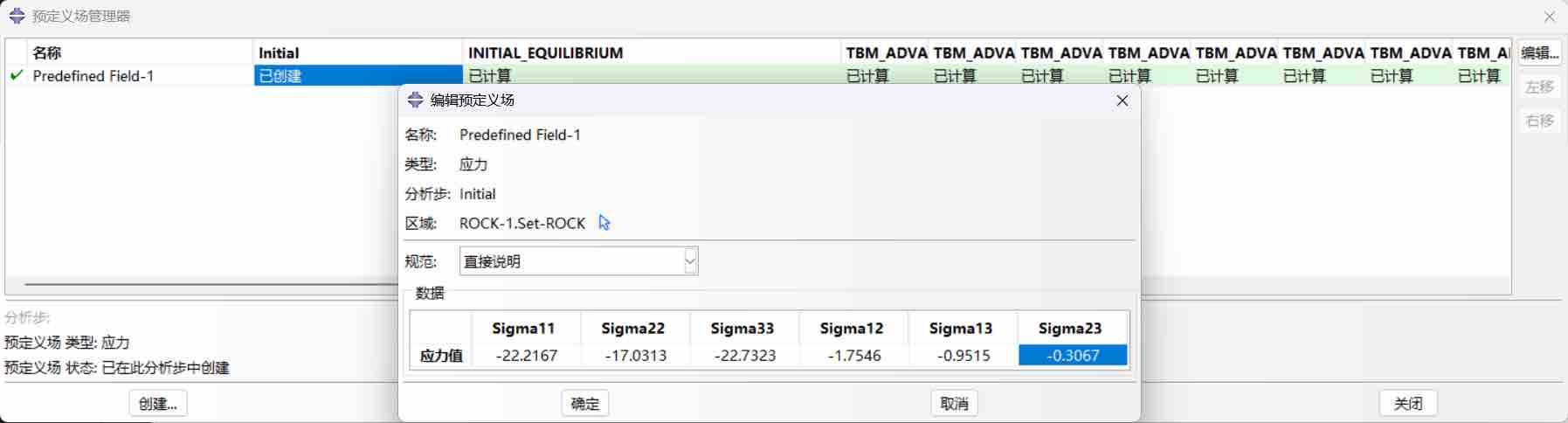

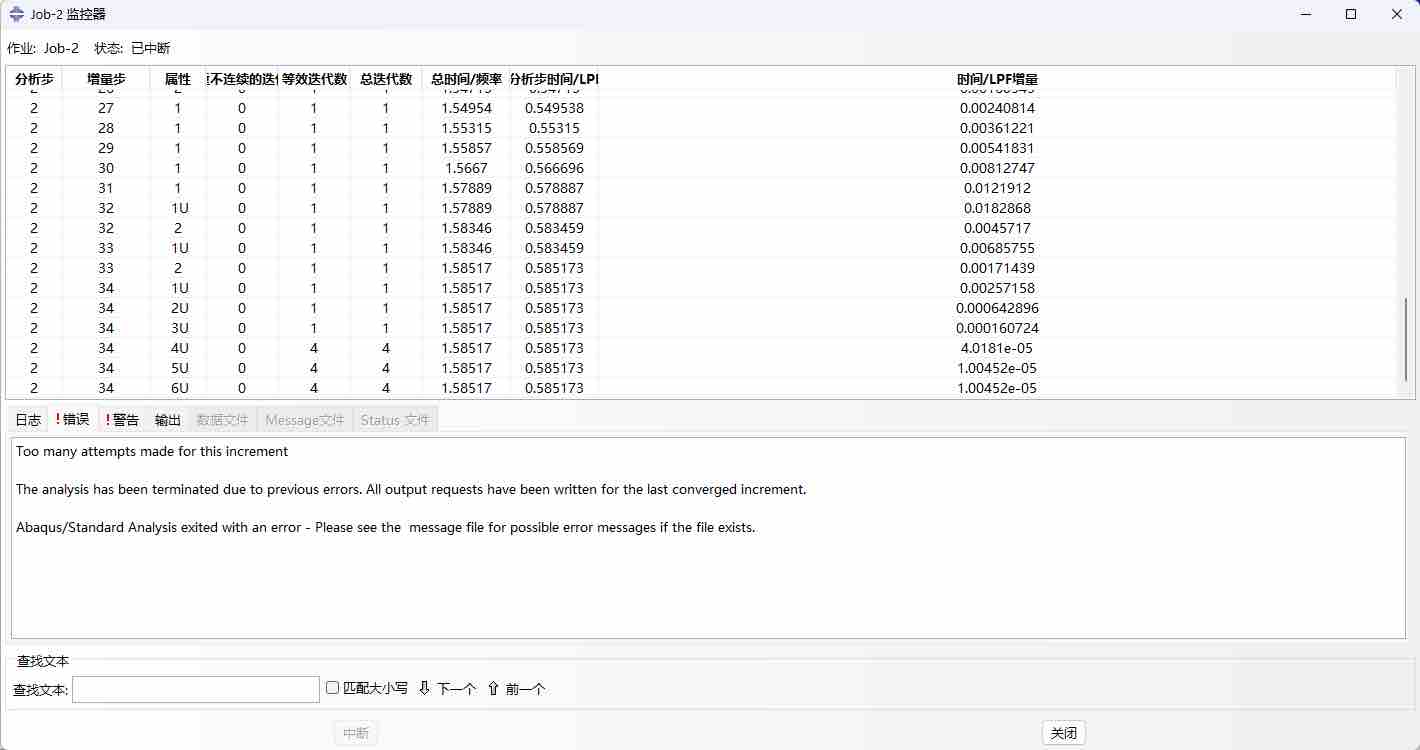

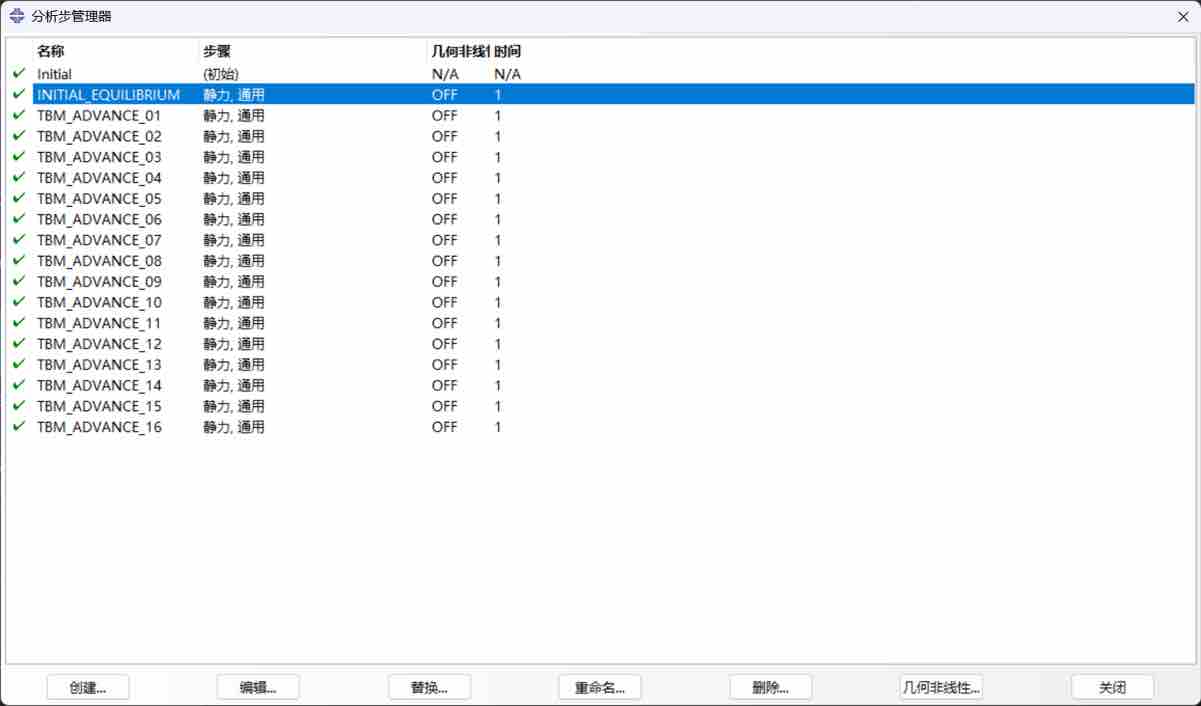

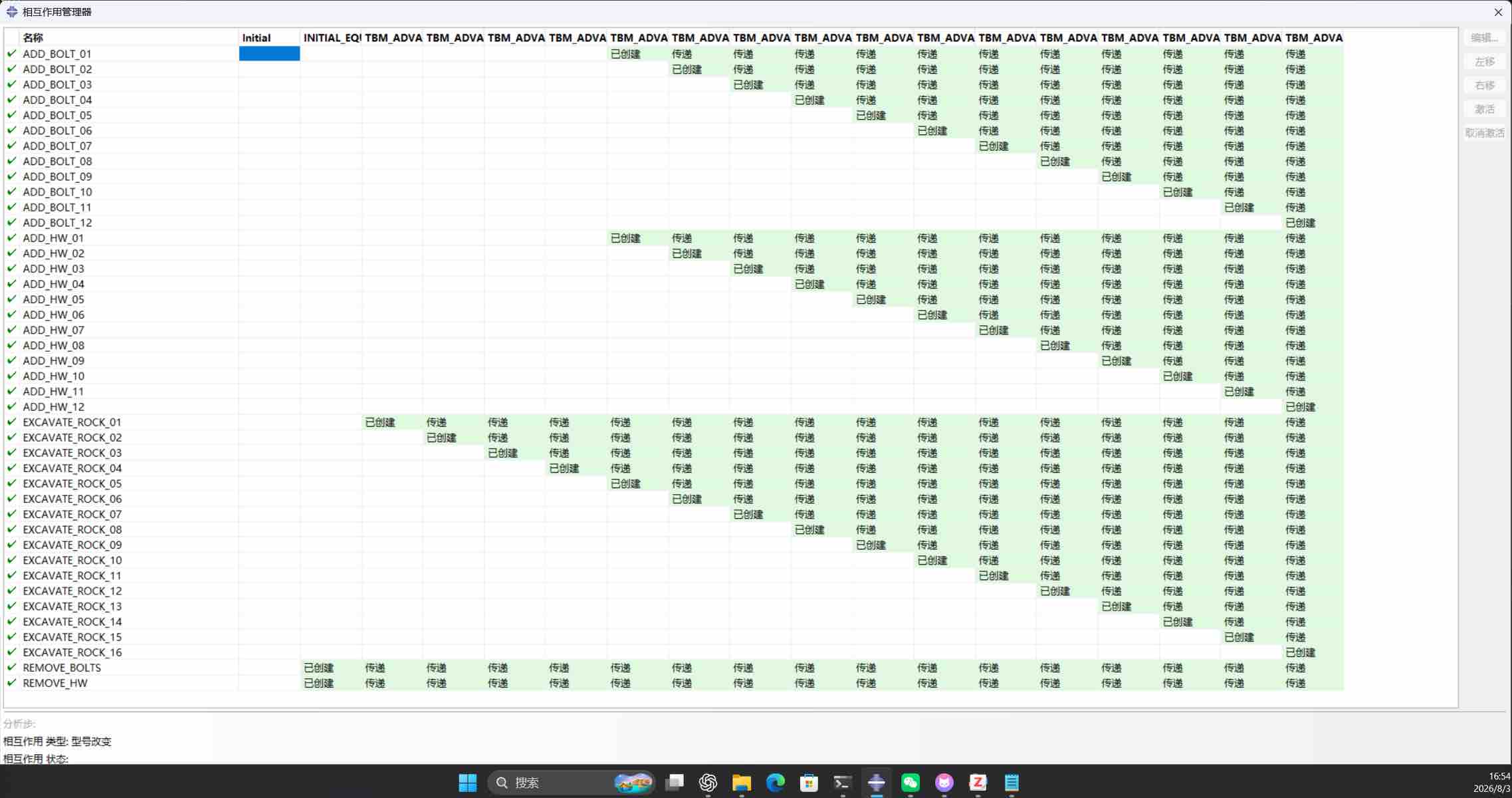

100*100*20,12个开挖步,每次开挖0.9m,开挖0.9*5后,施加第1此开挖的支护,分布卸压(三步1-0.2-0.5-0)我感觉是这里有问题,加的反向支护压力好像加的不对。支护方式锚杆加钢拱架。主要是调试,模型已经建好,内部设置存在问题
